[简答题]
1.背景材料:

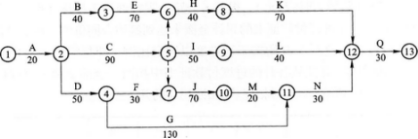

某公路工程,合同价4000万元,合同工期270d。合同条款约定:①工程预付款为合同价的10%,开工当月一次性支付;②工程预付款扣回时间及比例:自工程款完成(含已支付的工程预付款)至合同价款的60%的当月起,分两个月平均扣回;③工程进度款按月支付;④工程质量保证金按月进度款的5%扣留;⑤钢材、水泥、沥青按调值公式法调价,权重系数分别为0.2、0.1、0.1,其中钢材基期价格指数为100。施工合同签订后,施工单位向监理提交了如下图所示的进度计划,并得到监理批准。

前6个月(即1~6月份)每月完成的工作量见下表:

6月份钢材的现行价格指数为110,其余材料价格无变化。施工过程中,在第三个月末检查时发现:E工作延误20d,C工作延误10d,F工作按计划进行,G工作提前10d。为满足业主坚持按合同工期完工的要求,在不改变网络计划逻辑关系的条件下,施工单位根据下表按照经济性原则进行计划调整。

在G工作进行到一半左右,出现了合同中未标明的硬质岩石,导致施工困难。施工单位及时采取合理措施进行处理并通知了监理。因处理硬质岩石导致增加费用20万元、G工作延误20d,对此,施工单位在规定时间内提出了工期及费用索赔。
2.问题:
(1)指出网络图中的关键线路;确定计划工期。
(2)列式计算本工程预付款及其起扣点金额。工程预付款在哪两个月扣回?每月扣多少万元?
(3)列式计算4月份及5月份的工程进度支付款。
(4)列式计算6月份的调价款。
(5)针对3月末进度检查结果,分析评价工程进度。
(6)针对G工作中出现硬质岩石的处理,分别指出施工单位提出的工期及费用索赔是否合理?并说明理由。
正确答案: 学习难度:

题目解析:

(1) 关键线路为:①→②→③→⑥→⑧→⑫→⑬
         计划工期为:20+40+70+40+70+30=270d
(2)本工程预付款=4000×10%=400万
起扣点金额=4000×60%=2400万
工程在达到:400+100×+200+350+600+800=2450万元的第5月开始扣回,即在5月和6月这两个月扣回。
平均每月扣回金额:400÷2=200万。
(3)4月份的工程进度款=600×(1—0.05)=570万元
    5月份的工程进度款=800×(1—0.05)—200=760—200=560万元
(4)6月份的调价款=800×(0.6+0.2×1.1+0.1×1+0.1×1-1)=16万元
(5)3月末进度检查结果E工作延误20d,影响总工期20d。因为E工作在关键线路上,为关键工作,因此将影响总工期20d。C工作延误10d,不影响总工期。因为C工作为非关键工作,总时差10d等于延误的工期10d,因此不影响总工期。综上分析,总工期将延误20d。
(6)①处理硬质岩石导致G工作延误20d提出的工期索赔不合理。因为原计划G工作有10d总时差,在3月末时G工作提前了10d,因此相对于270d的工期有20d的总时差。处理硬质岩石延误工期20d,等于该工作总时差,不会造成工程总工期拖延,不能索赔工期。
②处理硬质岩石导致增加费用20万元,施工单位可以索赔。因为合同未标明硬质岩石属于业主方的责任,所造成的费用增加理应获得补偿。
